Update zum Schulhausumbau 2
Seit dem letzten Update wurde viel gearbeitet, geplant, organisiert – gerne berichten wir über den neusten Stand:
Provisorium

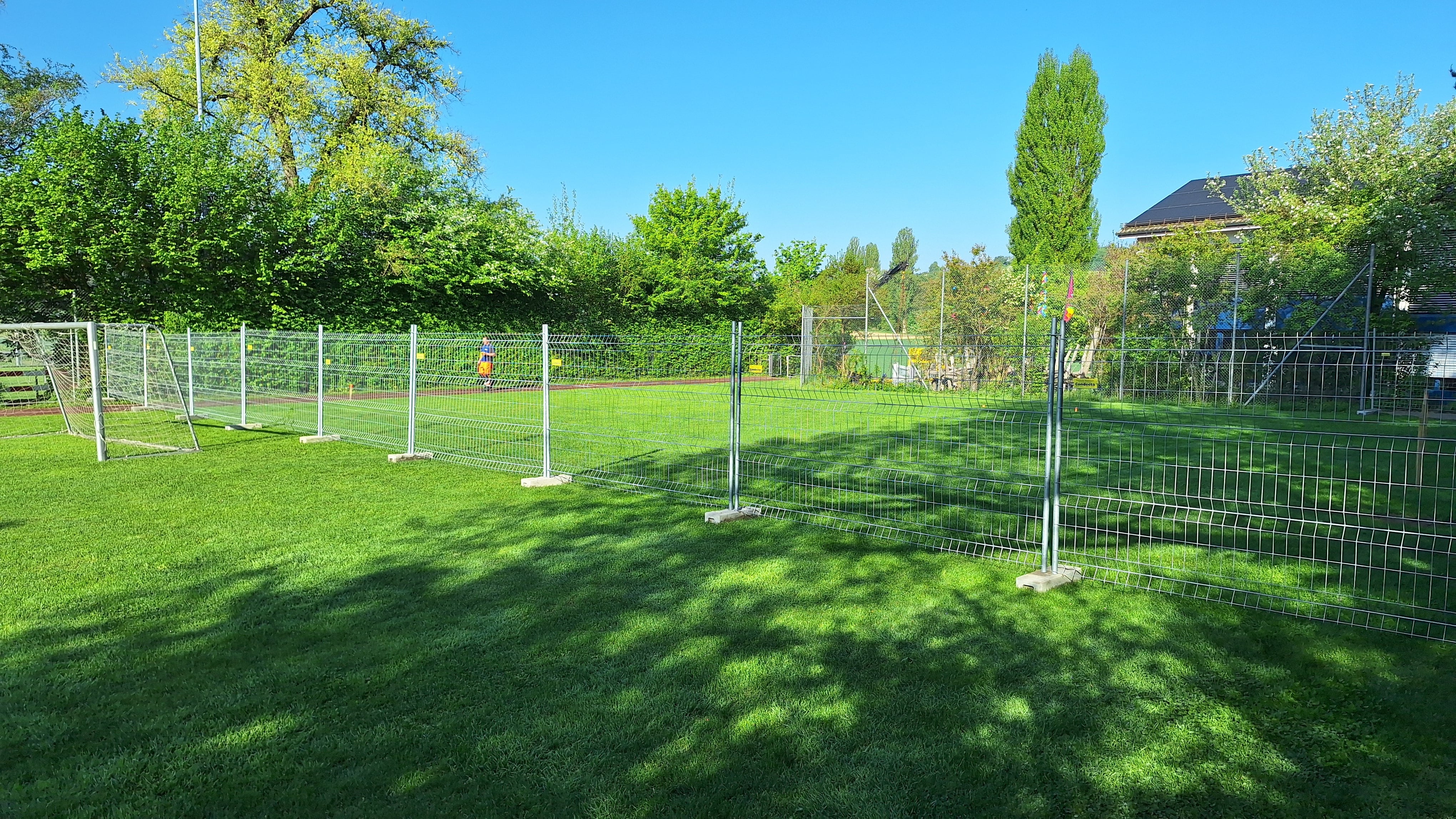

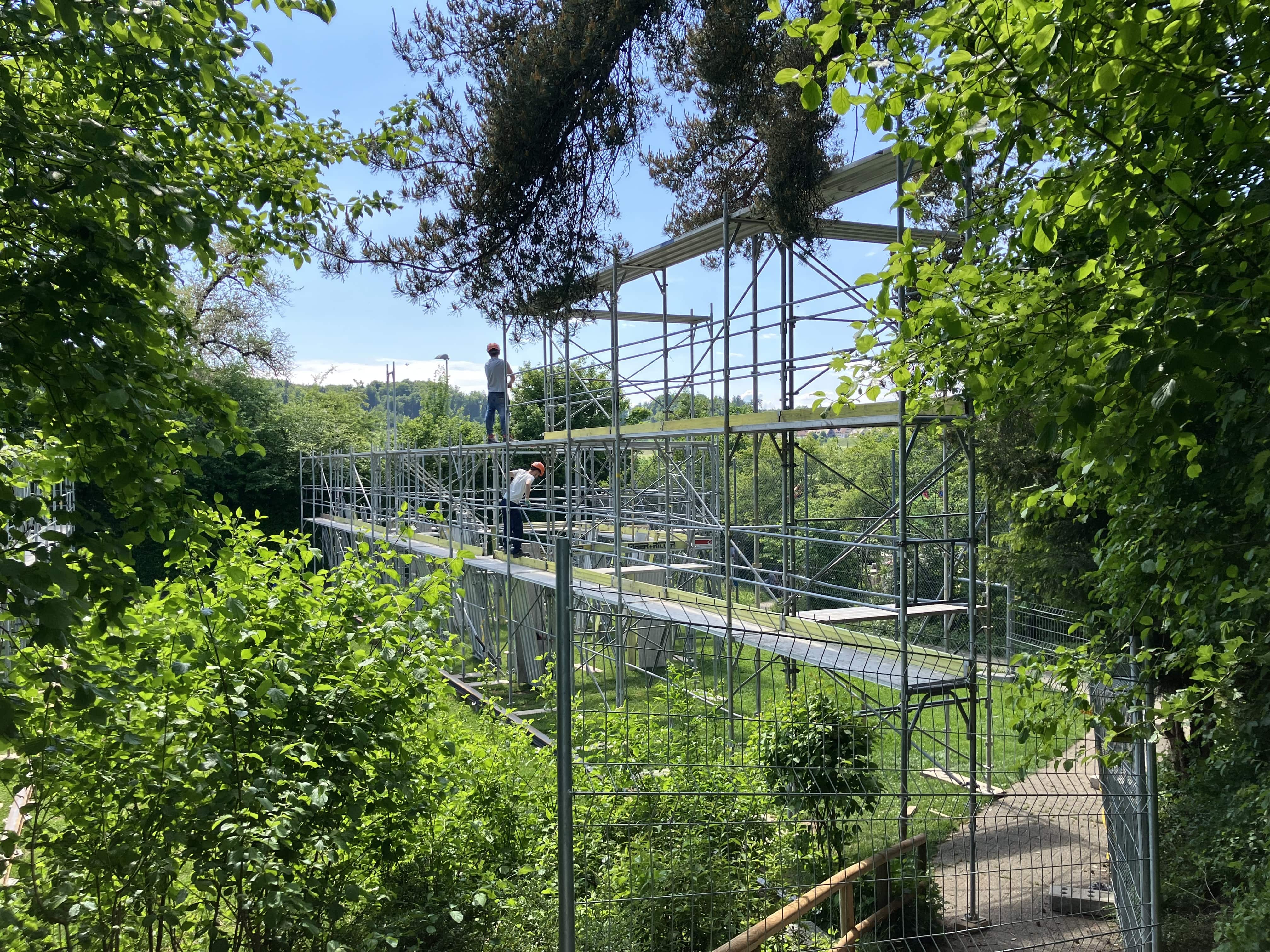

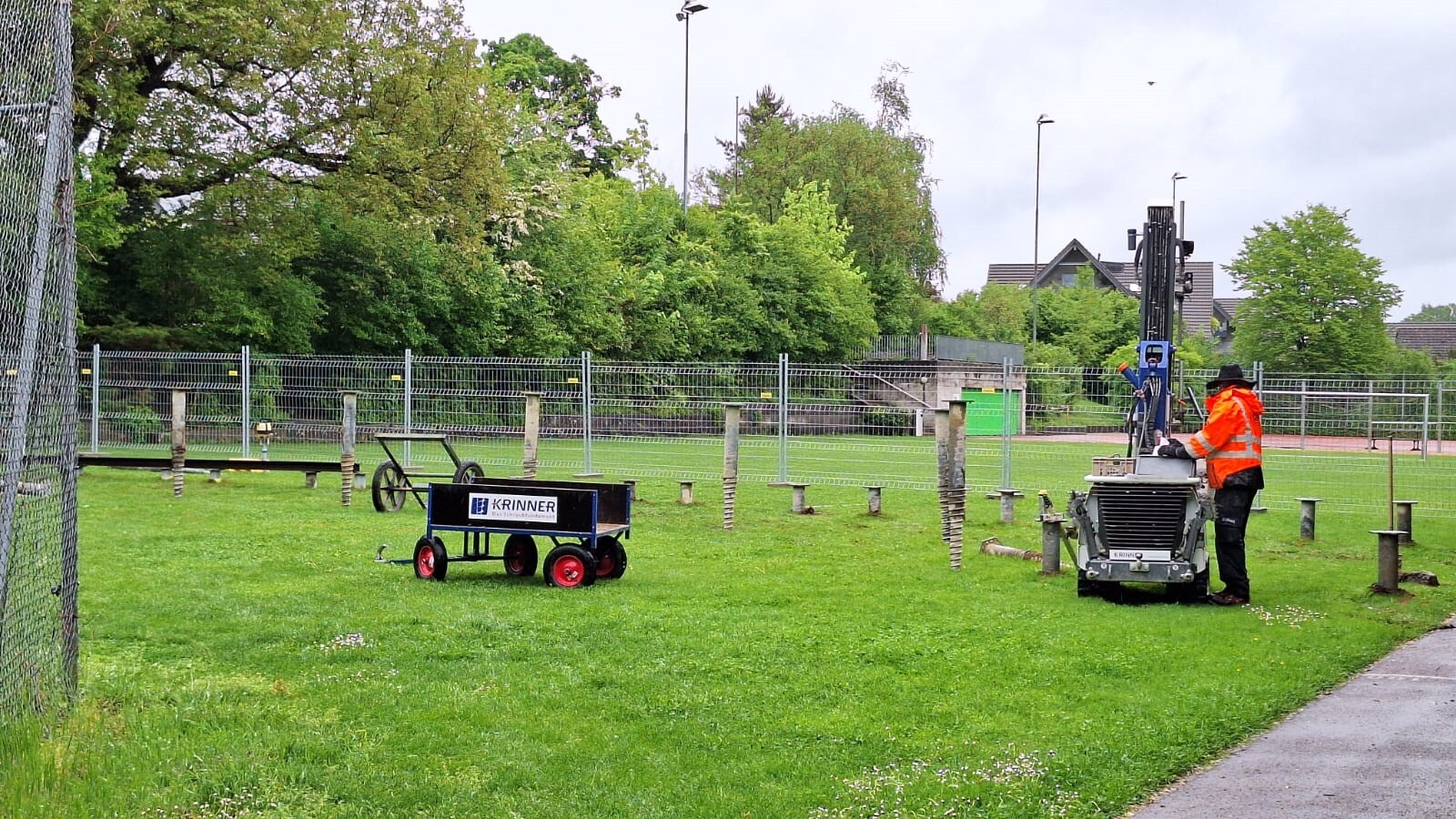

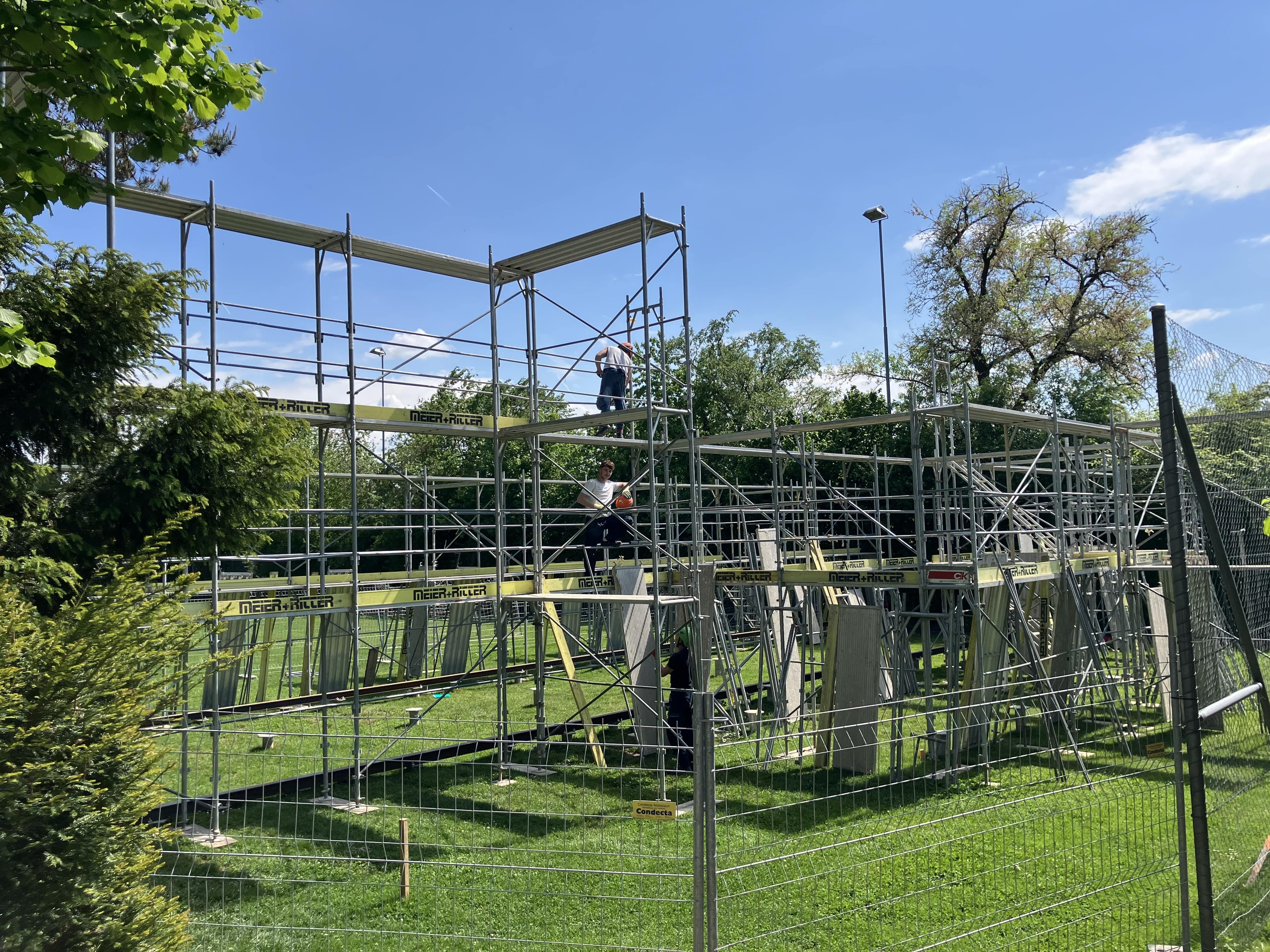

Für das Provisorium läuft bereits die Detailplanung. Ein grosser Toggenburger-Kran wird voraussichtlich Mitte Mai vom Parkplatz aus die Container der Firma Condecta AG, Winterthur, für die sechs Schulzimmer auf der Spielweise platzieren. Zuvor müssen Schraubfundamente und Gerüste erstellt werden. Nach der Lieferung der Container erfolgt der Innenausbau zu funktionsfähigen Schulzimmern und es müssen diverse Anschlüsse wie Strom, Internet, Sanitäranlagen, Belüftung etc. installiert werden.
Die Übergabe der bezugsbereiten Container an die Schule soll am 30. Juni erfolgen.
Umzug Schule
Für den Erweiterungsbau muss das ganze Material aus den bestehenden Schulzimmern ausgeräumt werden. Bei weitem nicht alles hat Platz in den Containern. Somit wird ein Teil – nach einer Ausmistaktion – von den Lehrpersonen unter Mithilfe der Kinder verpackt und unter der Turnhalle für die Dauer der Umbauzeit verstaut.
Möbel und schwere Kisten werden in der ersten Sommerferienwoche von der Firma Peterli Umzüge, Winterthur, gezügelt.
Umzug Kindertagesstätte
Die Kita (Betreuung Vorschulalter) wird in den Heuferien provisorisch nach Welsikon umziehen, bis eine neue Lösung für den festen Standort gefunden ist.
Der Hort - die schulergänzende Betreuung wie Mittagstisch und Vor- und Nachschulbetreuung - findet während den Bautätigkeiten in der Turnhalle und im jetzigen Spielgruppenraum nähe Küche statt.
Planung Sanierung und Schulraumerweiterung
Eine ganze Reihe Fachplaner wurde bereits beauftragt:
- Bauingenier: A. Keller AG, Weinfelden
- Elektroingenieur: Marquart Elektroplanung AG, Winterthur
- Energieund Haustechnik: Planforum AG, Winterthur
- Geologe: Magma AG, Zürich
- Bauphysiker: Hermann Partner AG, Andelfingen
- Brandschutzingenier: Renggli AG, Winterthur
- Aufzug: Schindler Aufzüge AG, Embrach
Zurzeit werden Pläne ausgearbeitet und die Ausschreibungen vorbereitet für die Elektroinstallationen, das Beleuchtungskonzept, die Belüftung und das Farb- und Materialkonzept.
